Informacija o lokaciji i lokacijski uslovi — nije isto, a svi ih mešaju

Kada se donese odluka o gradnji kuće, lokala ili bilo kog drugog objekta, prirodno je da želite da sve krene što pre.Međutim, pre nego što se uopšte dođe do građevinske dozvole, procedura nalaže da se prođe kroz jednu specifičnu i izuzetno važnu fazu koja se zove idejno rešenje.

Informacija o lokaciji i lokacijski uslovi — nije isto, a svi ih mešaju
Sadržaj
    Додајте наслов да бисте започели генерисање садржаја

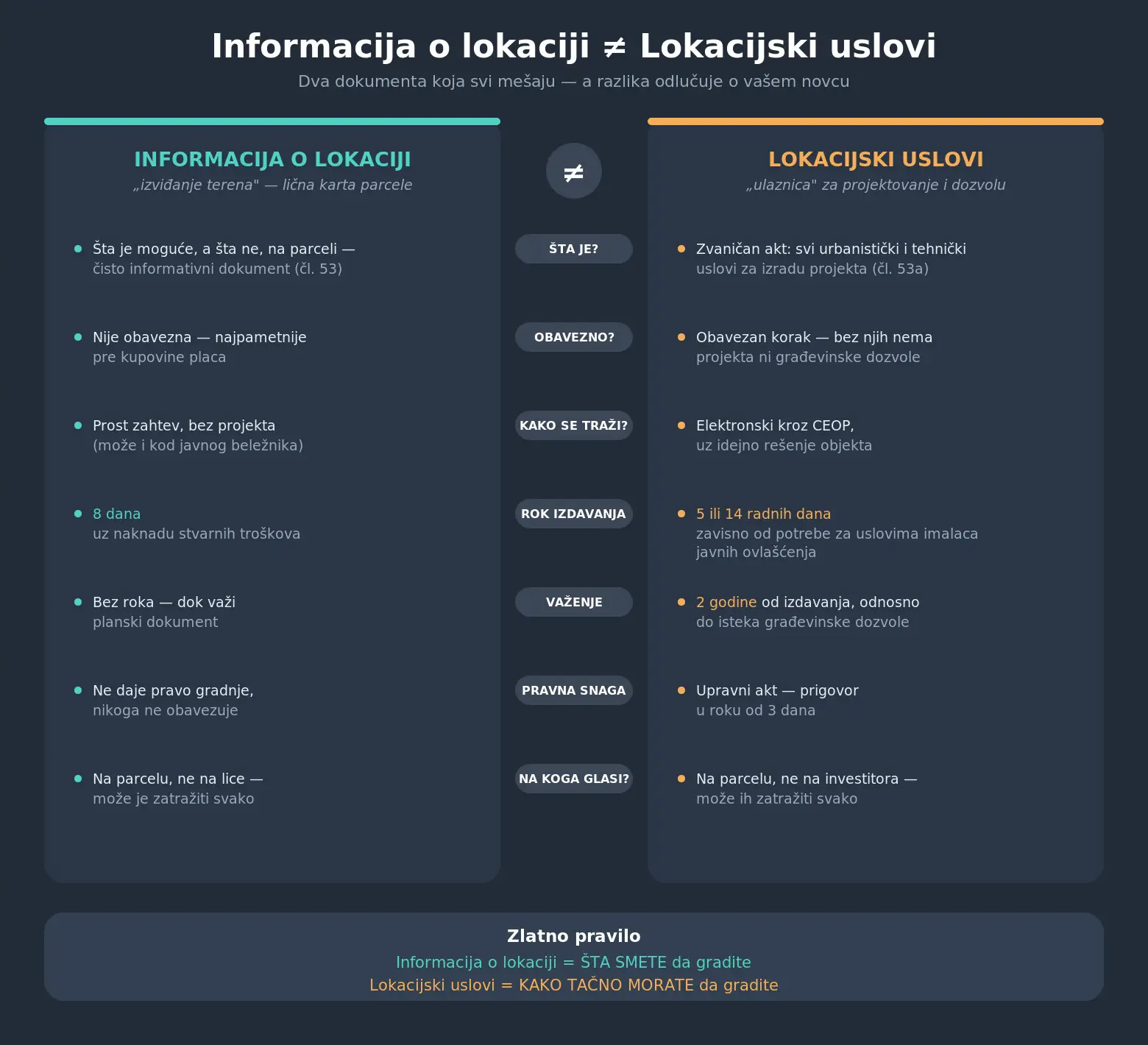

    Informacija o lokaciji – "lična karta" parcele

    Informacija o lokaciji (član 53 Zakona o planiranju i izgradnji) je dokument koji vam kaže šta je na parceli moguće, a šta nije, na osnovu važećeg planskog dokumenta: namenu zemljišta, dozvoljenu spratnost, procenat zauzetosti, ograničenja (zaštitne zone, klizišta, neizgrađene saobraćajnice…).

    Čisto informativna. Ne daje pravo gradnje, ne obavezuje nikoga i na osnovu nje se ne može projektovati ni graditi.

    Nije obavezna. Tražite je kad želite – najpametnije pre kupovine placa, da vam kaže da li možete uopšte graditi željeni objekat ili da ne platite njivu po ceni građevinskog zemljišta.

    Brza i jednostavna. Izdaje se u roku od 8 dana, uz naknadu stvarnih troškova. Zahtev je jednostavan, bez projekta, bez tehničke dokumentacije. Po novim izmenama zakona, može je izdati i javni beležnik ili registrovana firma za urbanističko planiranje.

    Zamislite je kao izviđanje terena: jeftino, brzo i može vas spasiti skupe greške.

    Lokacijski uslovi – ulaznica za projektovanje

    Lokacijski uslovi (član 53a) su zvaničan akt koji sadrži sve urbanističke i tehničke uslove za izradu projekta: pravila građenja za vašu parcelu, uslove za priključenje na struju, vodu, kanalizaciju i saobraćajnicu, podatke o objektima koje treba ukloniti, eventualnu obavezu procene uticaja na životnu sredinu.

    Obavezan korak ka građevinskoj dozvoli – bez njih nema idejnog projekta, projekta za građevinsku dozvolu ni projekta za izvođenje.

    Traže se kroz CEOP, elektronski, i to ne „praznim“ zahtevom: prilaže se idejno rešenje budućeg objekta. Dakle, već vam treba projektant.

    Organ radi za vas. Uslove javnih preduzeća (elektrodistribucija, vodovod…) nadležni organ pribavlja po službenoj dužnosti; ona su dužna da odgovore u roku od 15 dana, a organ izdaje uslove u roku od 5 radnih dana od kompletiranja.

    Imaju pravnu snagu. Na izdate uslove možete uložiti prigovor u roku od 3 dana. Kad građevinska dozvola postane pravnosnažna, lokacijski uslovi se više ne mogu osporavati — mogu se menjati jedino ako se menja sama građevinska dozvola.

    Važe 2 godine od izdavanja, odnosno do isteka građevinske dozvole izdate na osnovu njih.

    Razlika u jednoj rečenici

    Informacija o lokaciji vam kaže da li i šta možete da gradite. Lokacijski uslovi vam kažu kako tačno to morate da uradite – i bez njih gradnja ne počinje.

    Tipičan redosled u praksi

    Pre kupovine placa → informacija o lokaciji (da li je parcela uopšte pogodna za željeni objekat)

    Odluka o gradnji → projektant izrađuje idejno rešenje

    Zahtev kroz CEOP → lokacijski uslovi

    Dalje sledi projekat za građevinsku dozvolu, dozvola, prijava radova… ali to je već druga priča.

    Česta i skupa greška: preskočiti korak 1, kupiti parcelu „na lepe oči“, pa tek iz lokacijskih uslova saznati da preko placa ide planirana saobraćajnica ili da je dozvoljena spratnost P+1 umesto sanjanih pet etaža.

    Zato je ključ uspešne gradnje u pravovremenom informisanju. Razumevanje svrhe ova dva dokumenta postavlja stabilan temelj za ceo projekat, štedi vreme i novac, i osigurava da vaša investicija od samog početka bude pravno i tehnički bezbedna.

    Još zanimljivosti

    Šta je idejno rešenje i zašto je ono prvi, nezaobilazan korak u gradnji Arhitektura

    Šta je idejno rešenje i zašto je ono prvi, nezaobilazan korak u gradnji?

    Kada se donese odluka o gradnji kuće, lokala ili bilo kog drugog objekta, prirodno je da želite da sve krene što pre.Međutim, pre nego što ...
    5 grešaka koje investitori prave pri uređenju stana (i kako ih izbeći na vreme) Enterijer

    5 grešaka koje investitori prave pri uređenju stana (i kako ih izbeći na vreme)

    Kupovina stana je tek pola posla. Pravi izazov počinje kada uđete u prazan prostor sa ključevima u rukama i velikim snovima o savršenom domu. Bilo ...
    Kako funkcioniše CEOP sistem Arhitektura

    Kako funkcioniše CEOP sistem?

    Saznajte šta je CEOP i kako je potpuno digitalizovao postupak izdavanja građevinskih dozvola u Srbiji – papirni šalteri su prošlost. U ovom detaljnom vodiču otkrivamo ...
